配水管更新事業(令和6年度で終了し、令和7年度からは配水管整備事業を進めています。)

計画策定の背景

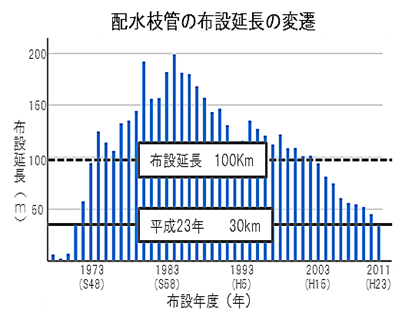

配水支管の布設延長の変遷

札幌市の配水管は、市勢の拡大に併せて集中的に整備され、現在までに約6,000kmが布設されております。このうち、約4,800kmを占めている配水枝線(口径75mm~350mmの配水管)は右図にあるとおり、1年間に100km以上布設している年度があり、これは計画策定直前である平成23年の布設量30kmと比べ3倍以上になります。

これらの大量に布設された管は、次々と経年化が進み、管の外面が腐食し漏水の発生につながることが懸念されるため、古くなった管路を更新する(新しい管に入れかえる)ことで漏水を未然に防いでいくことが重要です。また、経年化が進んだ管を一気に更新しようとすると、事業量の増加に伴う財源の確保が必要となります。

そこで水道局では、将来にわたる「管路の健全性の確保」を目的とし、さらに「管路の延命化」と「事業量の平準化」も考慮した、配水管更新計画を策定しました。

計画の内容

管路の延命化

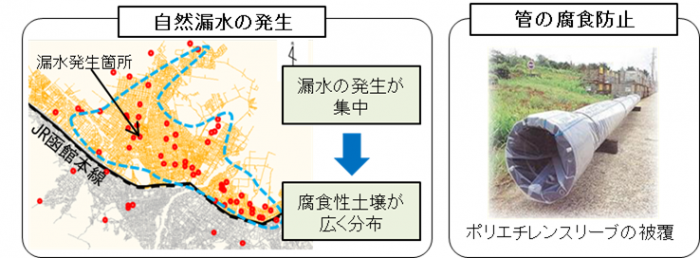

自然漏水発生の分布図

管路の延命化は、効率的・効果的に配水管を更新していくために、水道管の法定耐用年数(40年)を踏まえ、健全な管路を可能な限り長く使用することを目的としています。

本市では、土質や腐食防止対策の有無などの埋設環境から40年、60年、80年の更新基準年数(更新するタイミングの目安)を設定しています。

事業量の平準化

事業量の平準化は、限られた財源の中で一定の時期に管路の更新が集中しないようにすることを目的としています。管路に優先順位を設定し、漏水する前に更新する予防保全の観点から、優先順位が高い管路を前倒しすることで事業量の平準化を図っています。

延命化と平準化のイメージ図

第1期配水管更新事業

平成25(2013)年度から令和6(2024)年度までの12年間を第1期配水管更新事業とし、JR函館本線以北を中心に、約700kmの配水枝線を更新しています。

事業の成果としては、令和6年度までで713kmの配水枝線を更新しました。

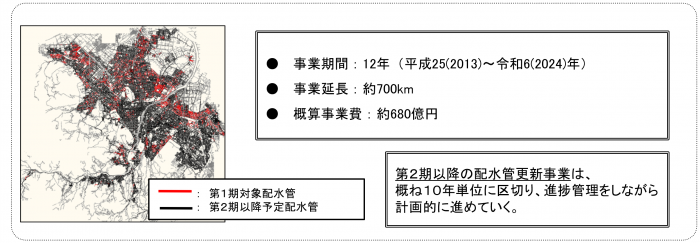

第1期配水管更新事業の概要

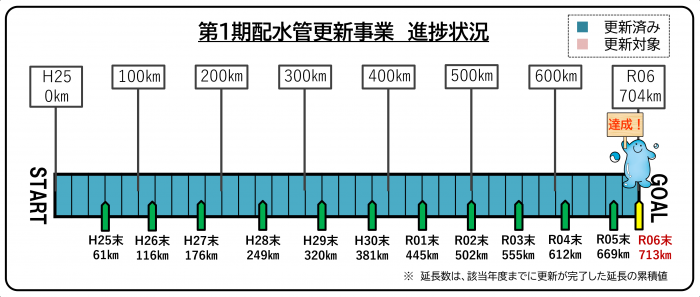

配水管更新事業の成果を示した図になります。令和6年度までで713kmの配水管を更新しました。

このページについてのお問い合わせ

札幌市水道局給水部給水課

〒060-0041 札幌市中央区大通東11丁目23

電話番号:011-211-7032

ファクス番号:011-251-5361

より良いウェブサイトにするためにみなさまのご意見をお聞かせください

このページの情報は役に立ちましたか?

同じ分類から探す

  • 配水管更新事業(令和6年度で終了し、令和7年度からは配水管整備事業を進めています。)
  • 配水管整備事業

水道局電話受付センター

電話番号:011-211-7770

道路からの水漏れのご連絡・急な水道事故に関するお問い合わせは24時間無休受付
